令和5年度 基幹作業道 第1葛篭内線開設工事 11/4時点

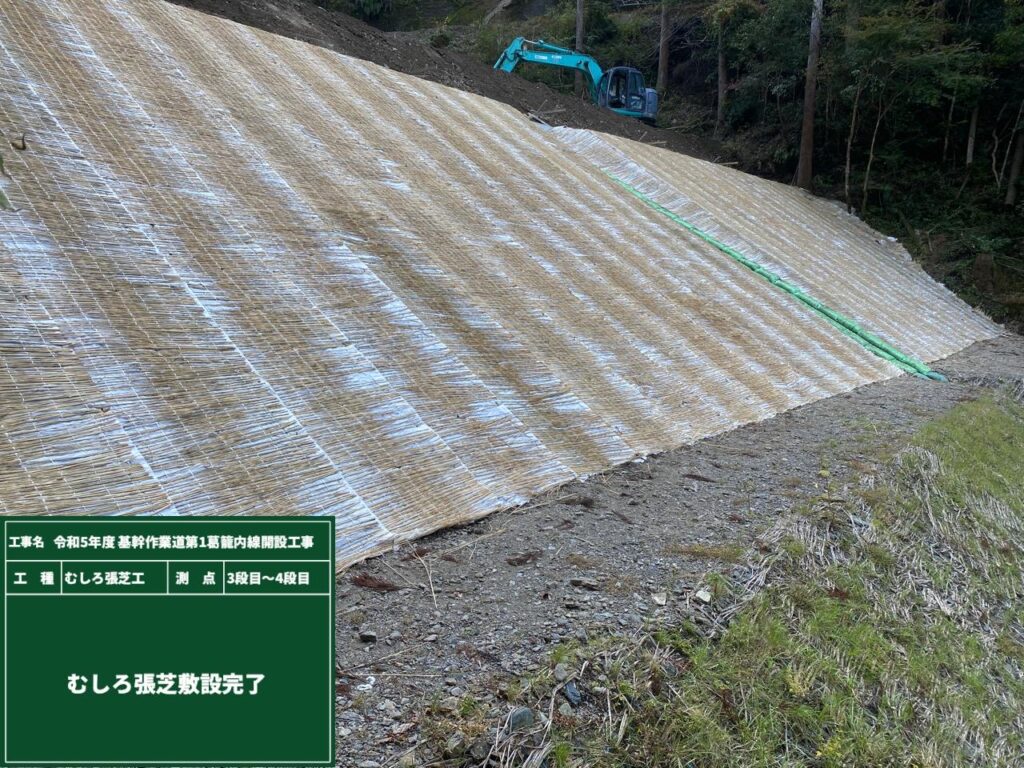

残土捨場むしろ張芝敷設完了しました(/・ω・)/綺麗に植生してくれますように!! 先月の写真ですが・・10月度の安全訓練状況ダンプトラック運転者からの死角確認誘導者は運転手の死角に入らないよう、運転手から直視出来る位置(運転席側)で誘導を行うよう... -
R5作業道修理工事 児湯郡西米良村 11/2時点
着手して2日、進捗率40%になります。崩土量が思ってたより多く手こずっています(´・ω・`)あと、蜂が多すぎて作業中断が多いのも手こずってる原因かも(。´・ω・)?赤バチ、ミツバチ、オオスズメバチ、重機乗ってると周囲をぐるぐる回って様子を伺ってます(*_... -
R5作業道修理工事 児湯郡西米良村 11/1着手
西米良村の作業道修理工事に着手しました!!とりあえず遠い( ゚Д゚)西米良・・普段なら即お断りするところですが・・大変お世話になってる方からのお話だったのと4日~5日程度の作業量だったので特別にお引き受けしました。これから数日間は片道2時間30分... -
令和5年度 基幹作業道 第1葛篭内線開設工事 10/30時点
久々に基幹作業道現場からの写真データが届きました(*´▽`*)進捗率は25%現在、残土捨場での作業を行っております(^^♪以下作業状況写真 盛土法面整形 コルゲートフリューム布設状況 植生土のう設置状況 植生土のう設置完了 コンクリートフリューム設置工床... -
R5作業道修理工事 日向市東郷町山三ケ字葛篭内 10/28完工
台風6号の影響で壊れていた作業道無事修理完了しました。台風や大雨後、現場に来てみると毎回被害状況に驚きます(゚Д゚;)来年は台風影響による被災がありませんように!! 路面整備施工前 路面整備完了 センター移動施工前 センター移動完了 かご枠工施工前 ... -
R5作業道修理工事 日向市東郷町山三ケ字葛篭内 10/25着手
工事概要:路面整備一式、排水工一式、かご枠工15㎡ 慣れた作業、数日作業ですが安全第一で施工したいと思います!! 床掘状況 基面整正 かご枠組立状況 -
R5作業道修理工事 西臼杵郡五ヶ瀬町 一本木団地 10/20時点
現在進捗率は30%です!!10月21日より休工します!!当初予定では、11月中旬より当該現場にて主伐作業が行われる予定だったのですが、前倒しで21日より主伐作業が開始されるとの事になり・・様子見ながら作業しても仕事にならんは(^▽^;)という事で本日、B... -
R5作業道修理工事 西臼杵郡五ヶ瀬町 一本木団地 10/15着手
五ヶ瀬町の作業道修理工事に着手しました(^^)/日向からの通いは遠い( ̄▽ ̄)作業概要は崩土整理2318㎥、路面整備192㎡、センター移動329m、カゴ枠工(W=1200)68m、洗越工48㎡です。修理工事にしてはまぁまぁの作業量、五ヶ瀬は冬場寒いから、はよ現場終わ... -
○○線 №76既設道再補修工事(コンクリート舗装工事) 10/16完了
本日の作業内容はコンクリート舗装工の脱枠、林道の路盤補修、重機搬出、後片付け工でした。今日、1年以上お世話になってた仮設工事の全ての作業が完了しました!!なんだか寂しい感じ(´・ω・`)大変お世話になりました!!また機会がありましたら、お声か... -
○○線 №76既設道再補修工事(コンクリート舗装工事) 10/13時点
コンクリート舗装工、生コン打設完了しました(^^♪ 作業状況 生コン打設前状況 生コン打設完了 午前中に35㎥打設完了したので午後からは林道の補修を行いました(・∀・)三日後に脱枠と林道の路盤補修を行って作業完了の予定です!!
